Επεξήγηση χρόνου παραγωγής Soft Cooler

"Η παραγωγή είναι 30 έως 45 ημέρες" είναι η απάντηση που παίρνουν οι περισσότεροι αγοραστές, και είναι αλήθεια — αλλά περιγράφει μόνο τη μέση του χρονοδιαγράμματος. Η πραγματικότητα από παραγγελία σε αποθήκη περιλαμβάνει δειγματοληψία, γύρους αναθεώρησης, εισερχόμενα υλικά, επιθεώρηση, θαλάσσιο φορτίο και εκτελωνισμό, και τις καθυστερήσεις που ναυαγούν τις ημερομηνίες εκτόξευσης σχεδόν ποτέ δεν συμβαίνουν στη γραμμή παραγωγής. Συμβαίνουν πριν από αυτό, σε εγκρίσεις και υλικά. Αυτός ο οδηγός σπάει ολόκληρο το χρονοδιάγραμμα στα πραγματικά του στοιχεία, δείχνει πού χάνεται πραγματικά ο χρόνος και εξηγεί πώς να συμπιέσετε ένα χρονοδιάγραμμα χωρίς να προσποιηθείτε ότι η φυσική δεν ισχύει. Η Sealock (YiFuLong Outdoor Gear Co., Ltd.) αναφέρει δειγματοληψία 7–15 ημερών και παραγωγή 30–45 ημερών, και αυτό εξηγεί τι συμβαίνει γύρω από αυτούς τους αριθμούς.


Τι πρέπει να σημαίνει "χρόνος παράδοσης".

Ορίστε το σωστά διαφορετικά θα σχεδιάσετε τον λάθος αριθμό. Με την αυστηρή έννοια, ο χρόνος παράδοσης αναφέρεται στη συνολική διάρκεια από την έγκριση της παραγγελίας αγοράς έως τα τελειωμένα ενδύματα που φεύγουν από την πύλη του εργοστασίου. Ωστόσο, ο αριθμός που πραγματικά χρειάζεται μια επωνυμία είναι ευρύτερος: ;ο συνολικός χρόνος που έχει περάσει από την υποβολή μιας παραγγελίας παραγωγής έως την παραλαβή των τελικών προϊόντων έτοιμα προς πώληση, που εκτείνεται σε δειγματοληψία, τοποθέτηση και τελική έγκριση. προμήθεια υφασμάτων και τελειωμάτων και εισερχόμενη στο εργοστάσιο. χύμα κοπή, ράψιμο και φινίρισμα. ποιοτικός έλεγχος και συσκευασία· φορτίο, εκτελωνισμός και είσοδος στην αποθήκη.

Ο χρόνος παράδοσης στο εργοστάσιο και ο χρόνος παράδοσης είναι διαφορετικοί αριθμοί. Σχεδιάστε το δεύτερο.

Το εύρημα που πρέπει να αλλάξει τον τρόπο που σχεδιάζετε

Αυτό είναι το πιο χρήσιμο πράγμα στην έρευνα και έρχεται σε αντίθεση με το πού εστιάζουν την πίεσή τους οι περισσότεροι αγοραστές: ;οι περισσότερες επωνυμίες χάνουν χρόνο πριν ξεκινήσουν το ράψιμο — η διαθεσιμότητα υλικών και οι εγκρίσεις είναι το συνηθισμένο σημείο συμφόρησης και οι καθυστερήσεις υφασμάτων είναι πιο δύσκολο να ανακάμψουν, επειδή τίποτα δεν μπορεί να ξεκινήσει χωρίς να ξεκουραστεί στο τραπέζι κοπής. Μια καθυστερημένη έγκριση χρώματος ή ένα ύφασμα που δεν είναι διαθέσιμο από νωρίς σε καταρράκτες σε κάθε επόμενο στάδιο.

Ένας κατασκευαστής το ποσοτικοποιεί: Η προμήθεια και η βαφή υφασμάτων αντιπροσωπεύουν το 45% έως 55% των καθυστερήσεων στις πρώτες παραγγελίες. Περίπου ο μισός κίνδυνος καθυστέρησης σε μια πρώτη παραγγελία βρίσκεται σε ένα στάδιο που οι περισσότεροι αγοραστές αντιμετωπίζουν ως διοικητικό.

Το συμπέρασμα ακολουθεί άμεσα: ;Ο αξιόπιστος τρόπος για να προστατεύσετε μια ημερομηνία κυκλοφορίας είναι να κλειδώσετε νωρίς το ύφασμα και τις εγκρίσεις, όχι να συμπιέσετε την παραγωγή αργότερα. Κυνηγώντας το εργοστάσιο την έκτη εβδομάδα δεν ανακτάται ο χρόνος που χάθηκε την πρώτη εβδομάδα.

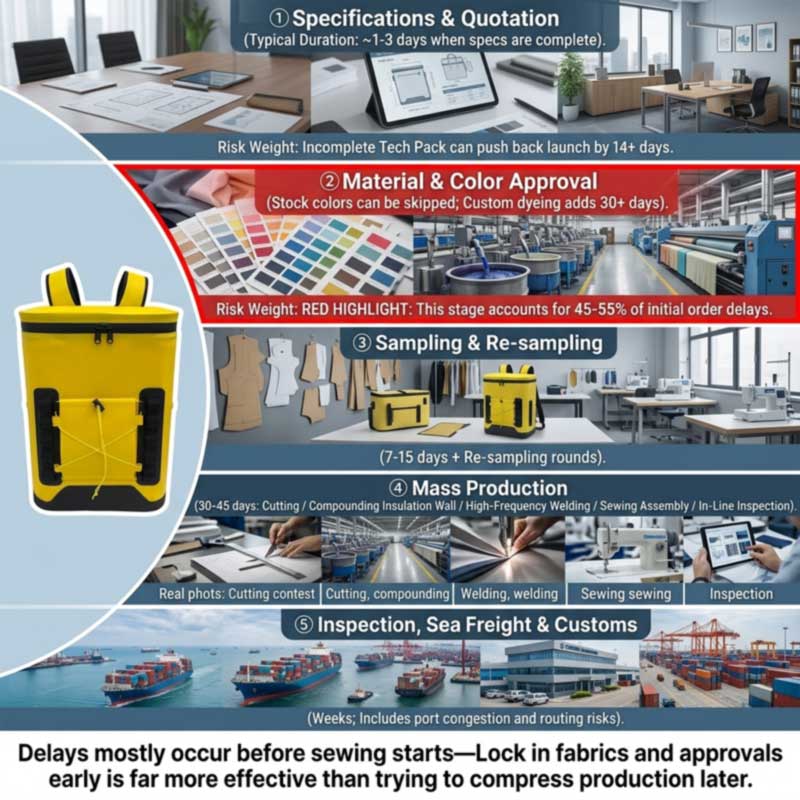

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Στάδιο με Στάδιο

1. Προδιαγραφή και προσφορά

Γρήγορη όταν ολοκληρωθεί η σύνοψη: τα σημεία αναφοράς θέτουν την αναθεώρηση και την προσφορά του πακέτου τεχνολογίας σε περίπου 1-3 ημέρες όταν ολοκληρωθούν οι προδιαγραφές. Αργή όταν δεν είναι — ;τα ελλιπή πακέτα τεχνολογίας είναι η κύρια αιτία τριβής, προσθέτοντας συχνά 14 ή περισσότερες ημέρες στην ημερομηνία έναρξης ενός έργου, επειδή ένα εργοστάσιο δεν μπορεί να αναφέρει με ακρίβεια ή να κόψει ύφασμα χωρίς ακριβείς μετρήσεις, προδιαγραφές ραφών και λογαριασμό υλικών.

Για ένα ψυγείο, "πλήρης" σημαίνει ονομασία: υλικό κελύφους και ντενιέ, τύπος μόνωσης και πάχος τοιχώματος, υλικό επένδυσης και συμμόρφωση με την αγορά, τύπος κλεισίματος και επίπεδο στεγανοποίησης, χωρητικότητα και εσωτερικές διαστάσεις με ανοχές, υλικό, λουρί, μέθοδος επωνυμίας και συσκευασία.

2. Έγκριση υλικών και χρωμάτων — το πραγματικό σημείο συμφόρησης

Τα σημεία αναφοράς προτείνουν 3–7 ημέρες για επιλογή υφασμάτων και δειγμάτων σε ορισμένα προγράμματα, αλλά τα προσαρμοσμένα χρώματα, η βαφή ή τα ειδικά υλικά μπορεί να διαρκέσουν περισσότερο — και το "περισσότερο" μπορεί να είναι σημαντικό: ;εάν μια επωνυμία ζητήσει προσαρμοσμένα βαμμένα υφάσματα ή εξειδικευμένα τελειώματα, το χρονοδιάγραμμα μπορεί να παραταθεί κατά 30 ημέρες ή περισσότερο.

Ένα μαλακό ψυγείο έχει περισσότερες ροές υλικού από ένα ρούχο: ύφασμα κελύφους, αφρός κλειστής κυψέλης, μεμβράνη επένδυσης για τρόφιμα, αεροστεγή ή αδιάβροχα φερμουάρ, αγκράφες, ιμάντες και ετικέτες. Το καθένα έχει τον δικό του χρόνο παράδοσης εισερχόμενων και ο πιο αργός ορίζει την ημερομηνία έναρξης. Το υλικό και τα διακοσμητικά αξίζουν ιδιαίτερης προσοχής, επειδή είναι μικρά, φθηνά και συνήθως ξεχασμένα — ωστόσο, ακόμα και όταν το ύφασμα και η εργασία είναι έτοιμα, ένα λειτουργικό ή επώνυμο εξάρτημα που λείπει μπορεί να εμποδίσει την έναρξη της παραγωγής.

3. Δειγματοληψία και αναθεωρήσεις

Το Sealock αναφέρει 7–15 ημέρες για δείγματα, περισσότερο για την ανάπτυξη εδάφους όπου πρέπει πρώτα να κατασκευαστούν σχέδια και εργαλεία συγκόλλησης. Η μεταβλητή δεν είναι η δημιουργία. είναι ο αριθμός των γύρων — και οι γύροι καθορίζονται από τη σύντομη ποιότητα και την ταχύτητα ανάδρασης. ;Οι καθυστερήσεις στα σχόλια από τους αγοραστές ή οι ασαφείς προδιαγραφές επεκτείνουν το χρονοδιάγραμμα έγκρισης του δείγματος και μια συνιστώμενη πειθαρχία είναι ένας κανόνας 48 ωρών για αναθεωρήσεις δειγμάτων για να διασφαλιστεί ότι η ορμή δεν θα χαθεί.

4. Μαζική παραγωγή — 30 έως 45 ημέρες

Τι πραγματικά συμβαίνει μέσα σε αυτό το παράθυρο, για ένα συγκολλημένο ψυγείο: κέλυφος κοπής, αφρός και επένδυση. πλαστικοποίηση του μονωμένου τοίχου. συγκόλληση υψηλής συχνότητας του σώματος, της βάσης και του κλεισίματος. Ράψιμο της ζώνης, των τσέπες, του πλέγματος και της επένδυσης. συναρμολόγηση και υλικό? in-line επιθεώρηση σε όλη? φινίρισμα και συσκευασία.

Αξίζει να σημειωθεί για τον προγραμματισμό: πολλές πιο ψυχρές κατασκευές περνούνδύο διαφορετικές γραμμές παραγωγής— η γραμμή συγκόλλησης υψηλής συχνότητας και η γραμμή ραψίματος. Στο Sealock αυτά κάθονται σε ξεχωριστά δωμάτια στον ίδιο όροφο και η ραμμένη κατασκευή είναι μια βασική εσωτερική ικανότητα και όχι μια εξωτερική ανάθεση. Μια κατασκευή που χρησιμοποιεί και τα δύο είναι μια ελαφρώς μεγαλύτερη εσωτερική διαδρομή από ένα προϊόν μόνο συγκολλημένο ή ραμμένο, κάτι που είναι ένας λόγος που η πολυπλοκότητα επηρεάζει το παράθυρο παραγωγής. Η πλήρης σειρά είναι μέσαΠώς κατασκευάζονται τα σακίδια πλάτης Soft Cooler.

5. Επιθεώρηση

Κάντε κράτηση με ολοκλήρωση περίπου 80%, ώστε να υπάρχει χρόνος για εκ νέου επεξεργασία. Σε ένα ψυγείο, αφήστε χρόνο για τη δοκιμή του νερού ειδικά και θυμηθείτε ότι η πληρωμή του υπολοίπου συνήθως συνδέεται με μια επιτυχή επιθεώρηση. ΒλέπωΈλεγχος ποιότητας μαλακού ψύκτη πριν από την αποστολή.

6. Φορτίο και εκτελωνισμός

Οι αγοραστές σκηνής τις περισσότερες φορές παραλείπουν εντελώς. Η διαμετακόμιση στον ωκεανό και ο εκτελωνισμός προορισμού προσθέτουν εβδομάδες και εκτίθεται σε διαταραχές εκτός του ελέγχου κανενός: ;συμφόρηση λιμανιών, διακοπές διαδρομής, τελωνεία ή γεωπολιτικά γεγονότα μπορούν να επεκτείνουν περαιτέρω αυτά τα παράθυρα, επομένως είναι απαραίτητο να υπάρχει buffer παράδοσης. Οι πρόσφατες συνθήκες δρομολόγησης απεικονίζουν την κλίμακα — ένας κατασκευαστής σημειώνει ότι οι αερομεταφορείς επαναδρομολογούν γύρω από το Ακρωτήριο της Καλής Ελπίδας δημιουργώντας μια αυτόματη καθυστέρηση 10 έως 14 ημερών για τις αποστολές στην Ευρώπη. Οι ψύκτες είναι επίσης ογκώδεις και φορτισμένοι σε όγκο, κάτι που έχει σημασία για το κόστος περισσότερο από το χρόνο. βλέπωΚατασκευαστής σακιδίου πλάτης ψύξης χονδρικής: Μαζική τιμολόγηση & Όροι FOB.

Οι κοινές αιτίες της καθυστέρησης

Αιτία Τυπικός αντίκτυπος Πρόληψη
Ημιτελές πακέτο τεχνολογίας Προστέθηκαν 14+ ημέρες πριν από την έναρξη Προσδιορίστε υλικά, διαστάσεις, ανοχές, κλείσιμο και συμμόρφωση εκ των προτέρων
Προσαρμοσμένο χρώμα / προσαρμοσμένο υλικό 30+ ημέρες? ~ο μισός κίνδυνος καθυστέρησης πρώτης τάξης βρίσκεται εδώ Χρησιμοποιήστε στοκ χρώματα για μια πρώτη παραγγελία ή ξεκινήστε αμέσως τις εργαστηριακές βουτιές
Αργή ανατροφοδότηση αγοραστών Επεκτείνει κάθε γύρο δειγματοληψίας Ενιαίος υπεύθυνος λήψης αποφάσεων. Κανόνας απόκρισης 48 ωρών
Αλλαγές σχεδιασμού στο μέσο της διαδικασίας Ημέρες σε εβδομάδες. μπορεί να ακυρώσει το βαμμένο ύφασμα Σχεδιασμός κλειδαριάς και βάση υλικού νωρίς. αντιμετωπίζετε τις αλλαγές ως νέα στοιχεία
Λείπουν διακοσμητικά στοιχεία ή υλικό Αποκλείει εντελώς τη φόρτωση γραμμής Παραγγείλετε τα τελειώματα νωρίς. επιβεβαιώστε τις εισερχόμενες ημερομηνίες πριν από τη φόρτωση της γραμμής
Εθνικές εορτές Εβδομάδες — Εαρινό Φεστιβάλ είναι μια διακοπή πολλών εβδομάδων Παραγγελία πριν από την επιβράδυνση. δείτε τον οδηγό της Κίνας
Αποτυχία επιθεώρησης / επανεπεξεργασίας Μέρες έως εβδομάδες Σαφείς ορισμοί ελαττωμάτων και συμφωνημένο δείγμα χρυσού προπαραγωγής
Φορτίο και τελωνείο Εβδομάδες, μεταβλητό Δημιουργήστε ένα buffer. μην σχεδιάζετε την ελάχιστη διέλευση

Δύο από αυτά αξίζουν έμφαση. Οι αλλαγές στη μέση της διαδικασίας είναι δαπανηρές τόσο στο χρόνο όσο και σε χρήμα: η αλλαγή χρωμάτων, το πλέξιμο των πάνελ ή ο επανασχεδιασμός αφού το ύφασμα είναι ήδη βαμμένο προσθέτει ημέρες ή εβδομάδες — κλειδώστε νωρίς τα βασικά στοιχεία σχεδίασης και τις βάσεις υφασμάτων και αντιμετωπίστε τις σημαντικές αλλαγές ως νέους κωδικούς αντικειμένων με τις δικές τους προσδοκίες χρόνου παράδοσης. Και οι διακοπές δεν είναι υποσημείωση: ;Οι εθνικές αργίες στις χώρες παραγωγής απαιτούν είτε προηγμένη παραγγελία είτε επιπλέον ενσωματωμένο χρόνο αποθήκευσης. Για πιο κρύες τσάντες, των οποίων το παράθυρο παραγγελιών βρίσκεται σε όλη την περίοδο του Ανοιξιάτικου Φεστιβάλ, αυτός είναι ένας περιορισμός σχεδιασμού πρώτης τάξης — βλ.Κατασκευαστής Soft Cooler στην Κίνα: Πλήρης οδηγός OEM.

Πώς να συμπιέσετε πραγματικά μια γραμμή χρόνου

Μοχλοί που λειτουργούν, κατά προσέγγιση κατά σειρά αποτελεσματικότητας:

  1. Επιλέξτε στοκ υλικά και στοκ χρώματα.Αυτό αφαιρεί τη μεγαλύτερη πηγή καθυστέρησης σε πρώτη παραγγελία — χωρίς κύκλο εμβάπτισης στο εργαστήριο, χωρίς αναμονή παρτίδας βαφής.
  2. Υποβάλετε μια πλήρη προδιαγραφή.Μια σύντομη αναφορά που είναι έτοιμη για παραγωγή μετατρέπει έναν βρόχο ανακάλυψης 14 ημερών σε προσφορά 1-3 ημερών.
  3. Προέγκριση βασικών υλικών για επαναλαμβανόμενα προγράμματα.Η τυπική συμβουλή είναι: η προέγκριση των υφασμάτων πυρήνα για παράλειψη επαναλαμβανόμενων εργαστηριακών βυθίσεων — μια δεύτερη παραγγελία σε ένα εγκεκριμένο υλικό είναι ουσιαστικά ταχύτερη από την πρώτη.
  4. Ενοποιήστε τα σχόλια και αποφασίστε γρήγορα.Ένας υπεύθυνος λήψης αποφάσεων, μια ενοποιημένη απάντηση, μια σταθερή δέσμευση ανάκαμψης. ;Η ενοποίηση των επαναλήψεων δειγμάτων παρέχοντας σαφείς, πλήρεις προδιαγραφές είναι ένας τεκμηριωμένος μοχλός.
  5. Ξεκινήστε από μια υπάρχουσα πλατφόρμα.Αλλαγές επωνυμίας και προδιαγραφών σε μια αποδεδειγμένη σχεδίαση και ανάπτυξη εργαλείων συγκόλλησης με αποδεδειγμένη συγκολλημένη κατασκευή.
  6. Παραγγείλετε εκτός εποχής.Η εργοστασιακή φόρτωση είναι ένας πραγματικός περιορισμός. Η ίδια παραγγελία που τοποθετείται σε ένα πιο ήσυχο παράθυρο προγραμματίζει νωρίτερα.
  7. Αεροπορικές μεταφορές, μόνο ως έκτακτη ανάγκη.Η ειλικρινής πλαισίωση: Τα αεροπορικά εμπορεύματα μπορούν να επιστρέψουν δύο έως τέσσερις εβδομάδες στο τέλος, αλλά με αρκετές φορές το κόστος της θάλασσας, επομένως λειτουργεί ως μοχλός έκτακτης ανάγκης και όχι ως σχέδιο.
Αυτό που δεν μπορεί να συμπιεστεί.Η συγκόλληση, η πλαστικοποίηση τοίχων και η σκλήρυνση χρειάζονται χρόνο. Η βιασύνη τους παράγει τα ελαττώματα που αποτυγχάνουν στον έλεγχο και κοστίζουν περισσότερο χρόνο από ό,τι εξοικονόμησαν. Η δοκιμή νερού χρειάζεται διάρκεια για να αποκαλύψει αργή διαρροή. Οι θαλάσσιες μεταφορές καθορίζονται από τη γεωγραφία. Ένας προμηθευτής που συμφωνεί σε οποιαδήποτε προθεσμία χωρίς να συζητήσει υλικά, έγκριση χρώματος και εργοστασιακή φόρτωση δεν σχεδιάζει — και ένα χρονοδιάγραμμα συμφωνημένο με αισιοδοξία είναι η πιο κοινή διαδρομή για μια χαμένη σεζόν.


Προγραμματισμός προς τα πίσω: Ένα επεξεργασμένο χρονοδιάγραμμα

Εργαστείτε από την ημερομηνία στο ράφι, όχι από την παραγγελία. Αφαιρέστε με αυτή τη σειρά:

Απομακρυνθείτε από την ημερομηνία στο ράφι Επιτρέπω
Παραλαβή αποθήκης, QC και εισαγωγή Ημέρες έως μια εβδομάδα
Παράδοση στο εσωτερικό από το λιμάνι Μέρες
Εκτελωνισμός Ημέρες, μεταβλητές
Ωκεάνια διέλευση Εβδομάδες, ανάλογα με τη διαδρομή — προσθήκη buffer
Έλεγχος πριν από την αποστολή και οποιαδήποτε επανεπεξεργασία Έως και μια εβδομάδα
Μαζική παραγωγή 30-45 ημέρες
Εισερχόμενο υλικό (μεγαλύτερο δυνητικό στοιχείο) Ημέρες σε εβδομάδες. 30+ αν βαφτεί κατά παραγγελία
Γύροι δειγματοληψίας και έγκρισης 7–15 ημέρες συν αναθεωρήσεις
Προδιαγραφή και προσφορά 1-3 ημέρες εάν είναι πλήρης
Διακοπές διακοπών Εβδομάδες αν το πρόγραμμα ξεπερνά το Ανοιξιάτικο Φεστιβάλ

Για ένα καλοκαιρινό εύρος πιο δροσερό, αυτή η αριθμητική συνήθως προσγειώνει την ημερομηνία δέσμευσης το φθινόπωρο ή τις αρχές του χειμώνα. Μια επωνυμία που ξεκινά την άνοιξη για λανσάρισμα τον Ιούνιο έχει ήδη χάσει τη σεζόν — και τα ψυγεία είναι εποχιακά, επομένως τα προϊόντα που φτάνουν αργά περιμένουν ένα χρόνο και όχι έναν μήνα. Οι εμπορικές συνέπειες καλύπτονται στοΠώς να ξεκινήσετε τη δική σας μάρκα σακιδίου ψυγείου.

Μην ξεχάσετε την αναπαραγγελία.Εάν η πρώτη διαδρομή εξαντληθεί, η αντικατάσταση διαρκεί τις ίδιες 30-45 ημέρες συν τα φορτία - επομένως, μια εξάντληση στη μέση της σεζόν σημαίνει ότι το απόθεμα φτάνει μετά τη σεζόν, εκτός εάν η εκ νέου παραγγελία είχε προγραμματιστεί στο αρχικό πρόγραμμα. Αποφασίστε το σημείο ενεργοποίησης της επαναπαραγγελίας πριν από την προσγείωση της πρώτης αποστολής.


Sealock Lead Times

Προσφορά Γρήγορα σε μια πλήρη προδιαγραφή
Δειγματοληψία 7–15 ημέρες. περισσότερο για ανάπτυξη εδάφους, ενώ τα σχέδια και τα εργαλεία συγκόλλησης είναι κατασκευασμένα
Παραγωγή 30–45 ημέρες μετά την επιβεβαίωση δείγματος και κατάθεσης
Οροι MOQ 300 τεμ ανά σχέδιο. FOB Γκουανγκντόνγκ
Ικανότητα Εσωτερικές γραμμές συγκόλλησης υψηλής συχνότητας και γραμμές ραπτικής — χωριστά δωμάτια, ίδιος όροφος. πολλές κατασκευές χρησιμοποιούν και τα δύο
Ποιότητα IQC / IPQC / OQC, δειγματοληψία AQL, απογραφή χρυσού δείγματος, πλήρης δοκιμή παρτίδας εμβάπτισης στο νερό. SGS ή QIMA ευπρόσδεκτη
Προέλευση Κίνα ή Βιετνάμ στις ίδιες προδιαγραφές
Πιστοποιήσεις ISO9001, BSCI, SMETA P4, GRS, HIGG, SCAN

Πλατφόρμες που συντομεύουν ένα πρώτο χρονοδιάγραμμα — υπάρχουσες συγκολλημένες κατασκευές σε στοκ χρωματικές αποχρώσεις, έτσι ώστε να μην υπάρχει ανάπτυξη σχεδίων και χωρίς παρτίδα βαφής:

Εικών Μοντέλο Γιατί συντομεύει το πρόγραμμα Σύνδεσμος
28L airtight-zipper insulated backpack cooler SL-I274 Ψύκτη σακιδίου πλάτης 28 λίτρων αεροστεγές με φερμουάρ (SL-I274) Αποδεδειγμένη 48ωρη σφραγισμένη κατασκευή, τέσσερα στοκ χρώματα Θέα
Insulated soft cooler backpack with molded lid SL-E050B Σακίδιο πλάτης μονωμένο Cooler, χυτευμένο καπάκι (SL-E050B) Δύο μεγέθη έχουν ήδη αναπτυχθεί — επέκταση εμβέλειας χωρίς νέα εργαλεία Θέα
Roll-top leakproof soft cooler SL-I288 Αδιάβροχο μαλακό ψύκτη Roll-Top (SL-I288) Υπάρχουσες μαύρες/γκρι αποχρώσεις. διακριτικό χωρίς ειδική παρτίδα βαφής Θέα
Insulated leakproof cooler backpack SL-I075A Μονωμένο στεγανό σακίδιο ψυγείου (SL-I075A) Πλατφόρμα αξίας σε τρία στοκ χρώματα Θέα

FAQ: Χρόνοι παράδοσης Soft Cooler

Ε: Πόσος χρόνος διαρκεί η παραγωγή μαλακού ψύκτη;

Α: Η μαζική παραγωγή είναι συνήθως 30–45 ημέρες μετά την επιβεβαίωση του δείγματος και της κατάθεσης, με δείγματα 7–15 ημέρες πριν. Ωστόσο, η παραγγελία στην αποθήκη είναι μεγαλύτερη — προσθέστε προδιαγραφές και προσφορές, εισερχόμενα υλικά, αναθεωρήσεις δειγμάτων, επιθεώρηση, θαλάσσιο φορτίο και εκτελωνισμό. Δύο έως τρεις μήνες από την έγκριση είναι ένας ρεαλιστικός αριθμός σχεδιασμού.

Ε: Από πού προέρχονται πραγματικά οι καθυστερήσεις;

Α: Κυρίως πριν ξεκινήσει η παραγωγή. Η διαθεσιμότητα υλικών και οι εγκρίσεις είναι το συνηθισμένο σημείο συμφόρησης και οι καθυστερήσεις υφασμάτων είναι πιο δύσκολο να ανακτηθούν, επειδή τίποτα δεν μπορεί να ξεκινήσει χωρίς υλικό στο τραπέζι κοπής - ένας κατασκευαστής αποδίδει το 45-55% των καθυστερήσεων πρώτης τάξης στην προμήθεια και τη βαφή υφασμάτων. Η όψιμη έγκριση χρώματος διαχέεται σε κάθε μεταγενέστερο στάδιο.

Ε: Πόσο προσθέτει ένα προσαρμοσμένο χρώμα;

Α: Δυνητικά 30 ημέρες ή περισσότερες, επειδή η προσαρμοσμένη βαφή φέρνει τον δικό της κύκλο έγκρισης εμβάπτισης στο εργαστήριο και χρόνο παράδοσης παρτίδας βαφής. Για μια πρώτη παραγγελία υπό την πίεση χρόνου, η επιλογή ενός χρώματος στοκ είναι ο μόνος πιο αποτελεσματικός τρόπος προστασίας του προγράμματος.

Ε: Μπορώ να επιταχύνω την παραγωγή αν καθυστερήσω;

Α: Μόνο εντός ορίων. Οι αεροπορικές μεταφορές μπορούν να ανακτήσουν δύο έως τέσσερις εβδομάδες στο τέλος με πολλαπλάσιο κόστος από τη θάλασσα, γεγονός που τις καθιστά μοχλό έκτακτης ανάγκης και όχι σχέδιο. Η συγκόλληση, η πλαστικοποίηση τοίχων και οι δοκιμές νερού απαιτούν τον χρόνο που χρειάζονται και η βιαστική τους παράγει ελαττώματα που αποτυγχάνουν στον έλεγχο και κοστίζουν περισσότερο χρόνο από ό,τι εξοικονομούν. Προστατέψτε την ημερομηνία κλειδώνοντας έγκαιρα υλικά και εγκρίσεις, όχι συμπιέζοντας την παραγωγή αργότερα.

Ε: Πόσο μπροστά πρέπει να παραγγείλω μια καλοκαιρινή σειρά;

Α: Εργαστείτε αντίστροφα από την ημερομηνία στο ράφι σας μέσω παραλαβής αποθήκης, παράδοσης στην ενδοχώρα, τελωνείου, θαλάσσιας διαμετακόμισης, επιθεώρησης, παραγωγής 30–45 ημερών, εισερχομένων υλικών, δειγματοληψίας και εγκρίσεων — στη συνέχεια προσθέστε ένα buffer διακοπών, εάν το πρόγραμμα ξεπερνά το Εαρινό Φεστιβάλ. Για τις περισσότερες καλοκαιρινές σειρές πιο δροσερών που δεσμεύουν το φθινόπωρο ή τις αρχές του χειμώνα.

Ε: Τι κάνει τη μεγαλύτερη διαφορά στον χρόνο παράδοσης μου;

Α: Πλήρης προδιαγραφή και χρώμα στοκ. Ένα έγγραφο έτοιμο για παραγωγή μετατρέπει έναν βρόχο ανακάλυψης δύο εβδομάδων σε προσφορά μίας έως τριών ημερών και ένα χρώμα στοκ αφαιρεί την παρτίδα βαφής από την κρίσιμη διαδρομή. Μετά από αυτό: γρήγορη, ενοποιημένη ανατροφοδότηση κατά τη δειγματοληψία και έναρξη από μια υπάρχουσα πλατφόρμα αντί για ανάπτυξη ενός νέου μοτίβου.

Σχεδιάζετε ένα πρόγραμμα;Η Sealock (YiFuLong Outdoor Gear Co., Ltd.) κατασκευάζει συγκολλημένα και ραμμένα μαλακά ψυγεία στην Κίνα και το Βιετνάμ, αναφέροντας δειγματοληψία 7-15 ημερών και παραγωγή 30-45 ημερών. Στείλτε την ημερομηνία στο ράφι και η ομάδα θα δουλέψει μαζί σας το ημερολόγιο — και θα πείτε ξεκάθαρα εάν δεν ταιριάζει.

E-mail:info@sealock.com.hk |  Τηλέφωνο: +86-13632981825  | Περιηγηθείτε στη σειρά soft cooler

Οι δείκτες αναφοράς και τα στατιστικά καθυστερήσεων που αναφέρονται εδώ αντικατοπτρίζουν τις διαθέσιμες στο κοινό πηγές παραγωγής ένδυσης και μαλακών προϊόντων από τα μέσα του 2026 και ποικίλλουν ανάλογα με το εργοστάσιο, το προϊόν, τα υλικά και την εποχή. Ιδιαίτερα οι χρόνοι μεταφοράς φορτίου αλλάζουν ανάλογα με τις συνθήκες δρομολόγησης. Επιβεβαιώστε τους τρέχοντες χρόνους παράδοσης και χωρητικότητα με τον προμηθευτή σας προτού δεσμευτείτε για μια ημερομηνία κυκλοφορίας.
